VES Oy:n asukastilaisuus 5.3.2026 Kanniston koululla
Tilaisuuden avasi Akordi Oy:n konsultti J-P Turunen, joka oli selvitystyössään löytänyt hyvin hankkeen ongelmakohdat. Hanke on kohdannut asukkaissa ihmetystä, ja se on johtanut muutosvaatimuksiin niin prosessin etenemisestä kuin koko hankkeen sisällön osalta. Tilaisuuden tavoitteet oli asetettu korkeiksi, ja jo ennakkoon arvioitu aikataulun niukkuus aiheutti osallistujille epäilyjä tilaisuuden aidoista vuorovaikutusmahdollisuuksista.
Vantaan kaupungin kaupunkiympäristön apulaiskaupunginjohtaja Tero Anttila esitteli itsensä sekä edustamansa vastuualueen. Vantaan kaupungin yleiskaavasuunnittelija Anna-Mari Kangas keskittyi esityksessään kertomaan, miten 1980-luvulla ensimmäisen kerran yleiskaavan merkitty voimajohdon linjaus on muuttunut, ja millaisia eri vaihtoehtoja on vuosien kuluessa arvioitu. Näiden perusteella on päädytty nyt voimassa olevaan yleiskaavaan, ja sen mukaisesti hankkeeseen ryhtyvä (Vantaan Energia Sähköverkot Oy) on toiminut.
Kaupungin kaavoitusosaston lähtökohtana näyttää olevan sen laatima ja kaupunginvaltuustossa hyväksytty yleiskaavan vanha linjaus; valtuuston ns ”tahtotila”. Tätä linjausta ei ole aidosti kyseenalaistettu, vaan sitä on pidetty annettuna, eikä siihen liittyviä aitoja ongelmia ei ole tunnustettu.
Vantaan Energia Sähköverkot Oy:n toimitusjohtajan Risto Lapin esityksessä kuultiin sähkönkäytön kasvamisen ennusteita, joilla hän perusteli Vantaalle suunniteltuja ”puhtaan siirtymän” (aikaisemmin ”vihreä siirtymä”) hankkeita.
Kartalla näimme Vantaan alueen kokonaisuuden, josta nyt esitetty noin 16 km:n voimajohto Keimola-Aviapolis on vain osa. Muita samanaikaisia hankkeita ovat mm. Keimola-Varisto sekä Aviapolis-Tikkurila. Risto Lapin puheenvuoro painotti mitä hankkeen viivästyminen aiheuttaisi Vantaalla sähköverkon asiakkaille ja sähkön toimitusvarmuudelle. VES Oy näyttää haluavan ratkaista hankkeen myöhäisen suunnittelun aloittamista sillä, että se ajaa voimalinjojen rakentamista ja uudistamista nopealla aikataululla osa kerrallaan, ilman asianmukaisia tutkimuksia ja selvityksiä koko sähköhankkeen kokonaisuudesta.
Tilaisuudessa kerrottiin myös ELY-keskukselle (nykyinen LVV, Lupa- ja Valvontavirasto) tehdystä vaatimuksesta soveltaa YVA-menettelyä yksittäispäätöksen perusteella.
Vantaan Energia Sähköverkot Oy:n edustaja tiesi kertoa, että VES Oy toimittaa vastauksensa maaliskuun loppuun mennessä, jonka jälkeen LVV tekee päätöksensä. Mahdollisten lisätietojen toimittamisella YVA:n yksittäispäätöksen tueksi on kiire. 110kV voimajohtojen ongelmat tarvittavan suuren virran siirtomäärän siirtämisessä ovat ilmeisiä. Vaarana on mm. säteilyn nouseminen moninkertaiseksi verrattuna STUK:n määrittelemiin suojarajoihin. Onko voimajohtojen jännitteen mitoitus mahdollisesti nyt alhainen (=110kV) tarvittaviin huipputehoihin (Lapin esityksessä jopa 1000MW), jotta hankkeeseen ryhtyvä pääsisi toteuttamaan sen ilman YVA-menettelyä?
Tilaisuuteen varatun 1,5 tunnin puitteissa ei keretty käsittelemään asukkaita kiinnostavia muita aiheita. Ilmeistä on, että vastaavaan asukastapaamiseen ja keskusteluun olisi tarvetta, mutta tästä ei saatu vahvistusta tai lisätietoja tilaisuudessa.”
Lue lisää: tilaisuuden esitysmateriaali
Vantaan Energia Sähköverkot Oy suunnittelee 110 kV:n voimajohdon rakentamista Aviapoliksen ja Keimolan välille:
Esittäisimme mielellämme tässä myös VES Oy:n hankkeen teknisiä tietoja ja kustannusarvioita. VES Oy ei kuitenkaan ole toimittanut julkisuuteen sellaista tietoa, jonka perusteella voisi luotettavasti arvioida voimajohtohankkeen eri toteutusvaihtoehtoja esim maajohdon ja ilmajohdon suhteen. Kaipaamme erityisesti tietoja suunnitellun 2x110kV voimalinjan keskimääräisistä energian siirtomääristä. Näin pystyisi suorittamaan myös maajohdon ja ilmajohdon teknistaloudellista vertailua nimenomaan tässä hankkeessa. VES Oy:n julkisuuteen toimittamien tietojen pohjalta voimme todeta, että mm. toimitetut tiedot voimajohtojen vaatimasta leveyssuuntaisesta tilasta tai maajohdon ja ilmajohdon välisestä kustannuserosta sisältävät jopa olennaisia epätarkkuuksia. Täydennämme näitä tietoja kun/jos VES Oy toimittaa sellaisia tietoja, joiden perusteella voimme sen tehdä.
Maanmittauslaitoksen tutkimuslupapäätös 27.05.2025
Asiasta oli pieni kuulutus Vantaan Sanomissa ja Hufvudstadsbladetissa, sekä Maanmittauslaitoksen nettisivuilla. Sen enempää tietoa asukkaat eivät hankkeesta saaneet.
Vantaan Energia Sähköverkot Oy:n oma ympäristöselvitys 27.06.2025, toteuttaja Rejlers Suomi

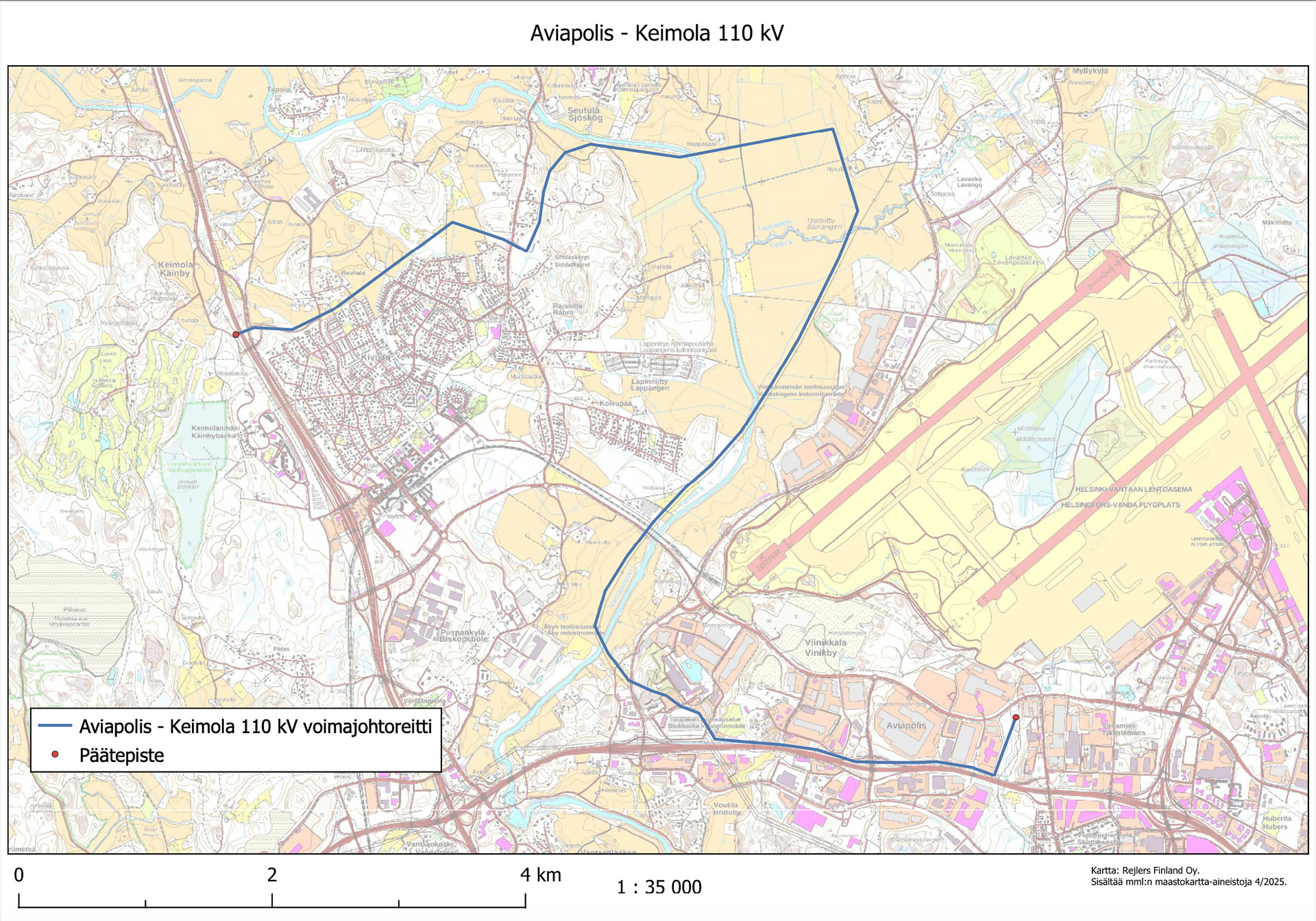

Alla Aviapolis-Keimola 110kV suunniteltu voimajohtoreittikartta - 1: 35 000 :
